2025/12/2
公司主要做汽车球墨铸铁零件的来图加工(不设计产品),今年新谈了一家客户,为了做这家客户的产品还引入了卧式加工中心(现有一百多台的加工中心都是立式)。毛坯是向外采购的,采用铁型覆砂工艺,需要开模具。这家客户的其中2个产品,从9月签合同后到现在都变更了很多次,有一个产品仅签合同后都变更了4次了,导致铸造模具都要改。我们的铸造毛坯供应商的模具也是外购的,一有变更就又要修模。

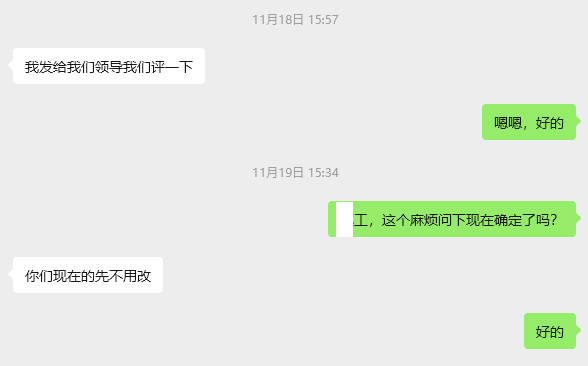

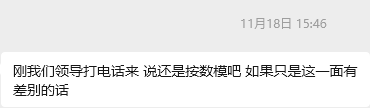

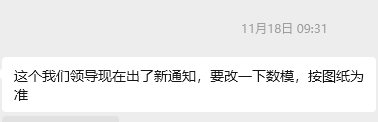

这2个频繁变更的产品,有一部分夹具是我负责设计,这个倒没影响到夹持方式,主要是加工工艺是我在编制,这家客户改了东西也不说哪里改了,还要我自己比对,再更新加工尺寸。更气人的是中间还出现过三维模型和图纸不一致,客户那边分了减重版、普通版,改着改着他们自己都搞乱了。然后和他们研发沟通,一会说以图纸为准,一会说以模型为准,然后变来变去。




今天发的新图纸,模型和图纸一起改了,这个模具都已经开好了,预计4号就又要把模具发出修模,计划22号回来,再浇铸毛坯。按原本计划20号就交加工好的产品样件了,这又得推迟。

这里我也不能说是哪家公司,这家公司还是央企下的子公司,主要做汽车底盘类产品。就是对此很不满,吐槽一下。
频繁设计变更,有什么毛病?
